Новые горизонты «Новой Звезды»: какие работы выполнены за январь
Пока город наслаждался зимними пейзажами, на нашей строительной площадке кипела жизнь, и жилой квартал с русской душой «Новая Звезда, II очередь» уверенно набирал высоту.
Аккорд монолита: когда высота обретает силу

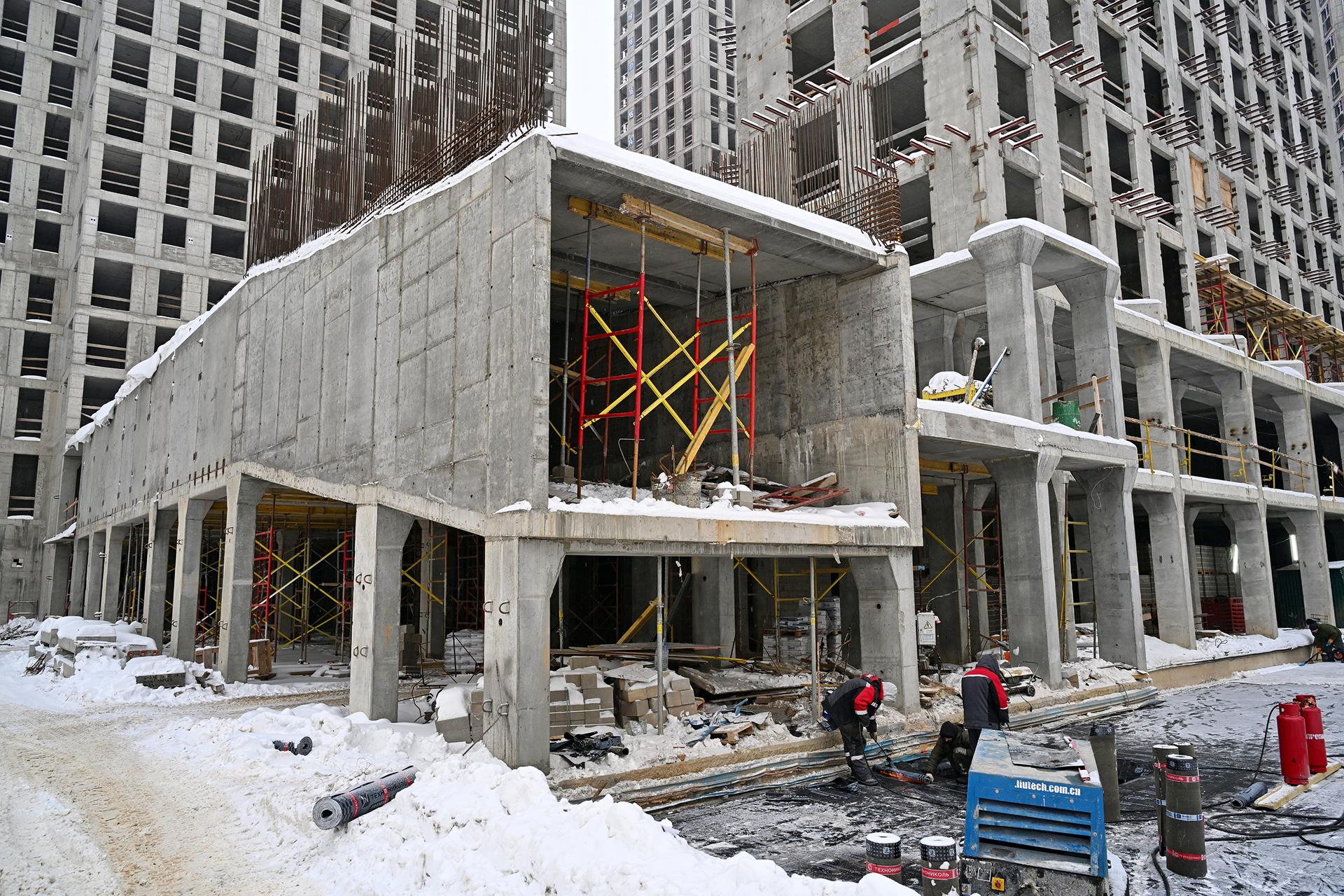

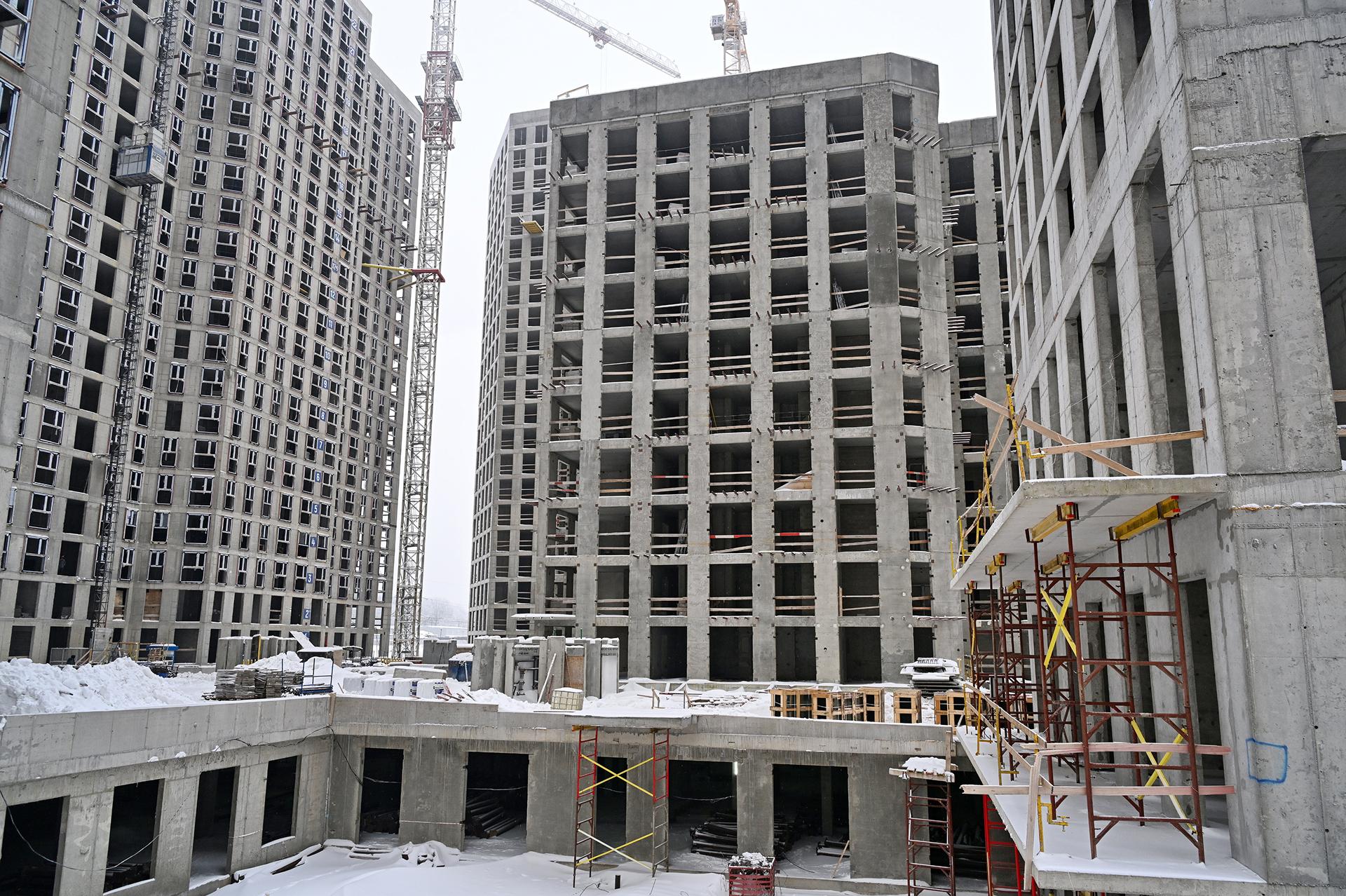

Первым и главным достижением месяца можно назвать завершение монолитных и кровельных работ в большинстве корпусов — 1-ом, 2-ом, 6-ом. Полностью завершен монтаж сборных железобетонных конструкций в 7-ом корпусе, завершена кровля. Теперь дома ждут своего архитектурного облачения.

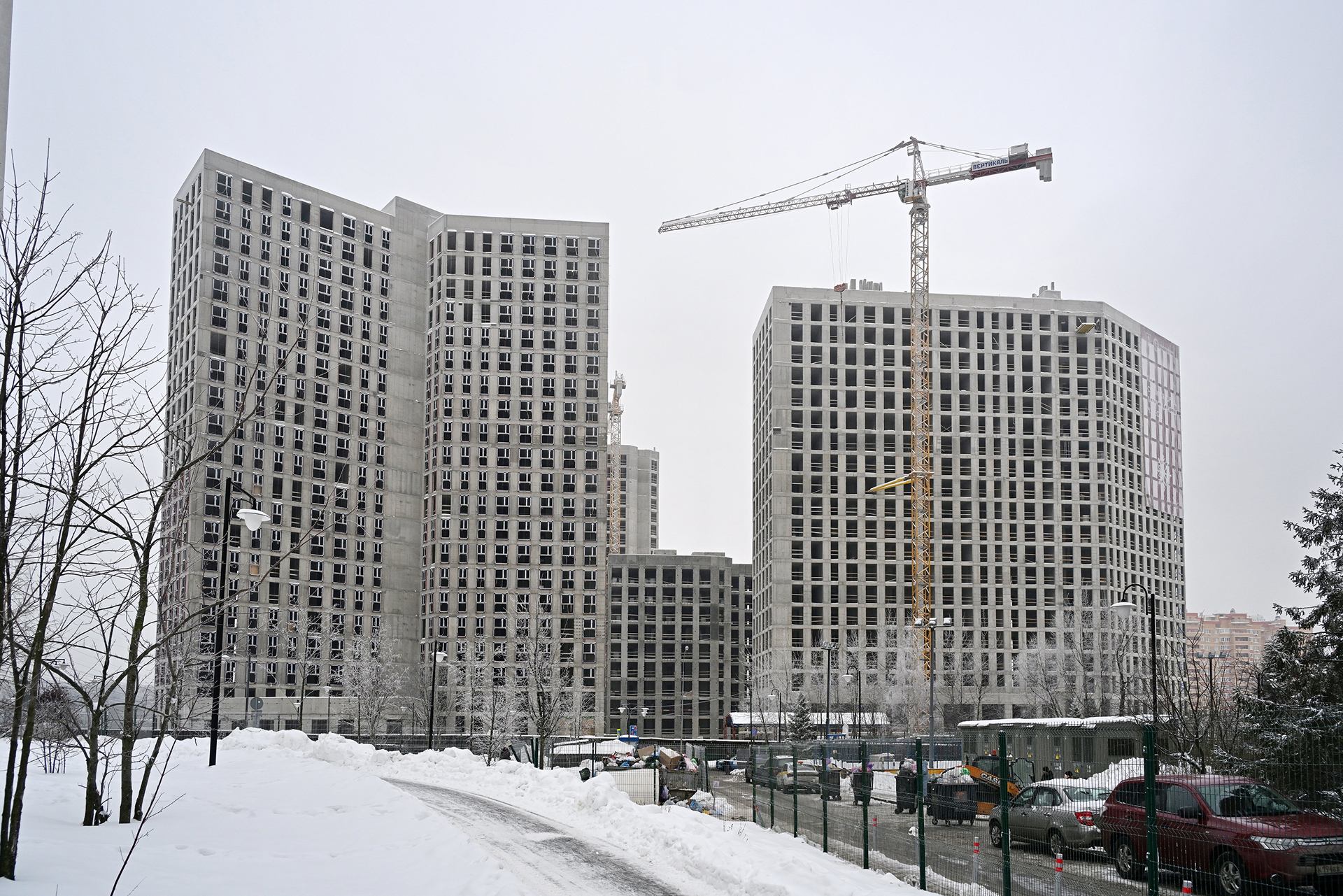

Особенно впечатляет 1-й корпус, чей силуэт поднялся до отметки в 22 этажа — настоящая доминанта формирующегося силуэта квартала.

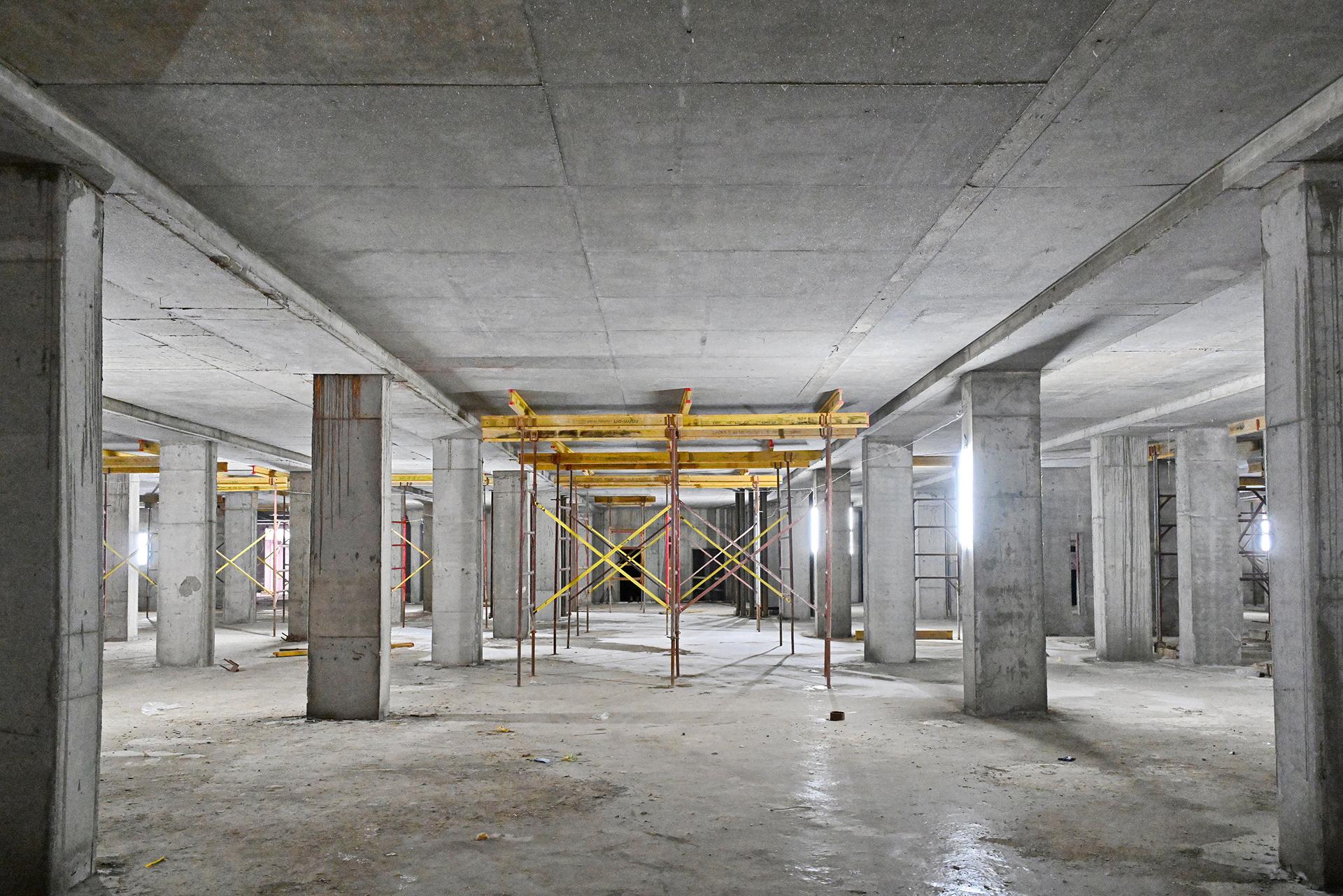

В 4-ом корпусе работы идут строго по графику: готов фундамент, в работе устройство монолитных стен -2 этажа.

Геометрия комфорта: пространство делится на комнаты
Снаружи здания набирают высоту, а внутри рождается уютное и функциональное пространство — идёт активная кладка внутренних стен и перегородок. Данный этап выполнен на 75% во 2-ом корпусе, на 70% — в 1-ом корпусе. В 3-м корпусе кладка выполнена на 15%, в 6-м — на 56%.
Каждый новый ряд кирпича — это точный контур вашей будущей гостиной, спальни, кабинета.
Открывая перспективы: монтаж оконных систем
Следующий знаковый этап — установка современных оконных блоков, которые откроют будущим жителям бесподобные виды. Во 2-ом корпусе смонтировано уже 90% окон, в 1-ом — 50%.
На площадку 7-го корпуса доставлены все необходимые конструкции, и уже в ближайшее время начнется работа по установке оконных блоков, а также по устройству балконов.
Предвкушение образа: будущий облик квартала обретает чёткость
Сейчас на 1-ом, 2-ом и 6-ом корпусах идёт активная подготовка к устройству вентилируемых фасадов, которые определят облик «Новой Звезды». Параллельно монтируются вентиляционные блоки на корпусах 3 и 6, работы планируют завершить до 15 февраля.
Кроме того, на 1-ом, 2-ом и 6-ом корпусах начался не менее важный этап — монтаж внутренних инженерных сетей, отвечающих за тепло, воду и электричество в домах.

Детский сад готовится к открытию
Еще одна радостная новость — детский сад, возводимый в квартале, вступает в завершающую фазу. Завершается отделка, прокладываются коммуникации, уже начался завоз современной мебели и развивающего оборудования. Ввод в эксплуатацию запланирован до конца марта.
